1.5萬P 粵港澳大灣區首個大規模全液冷智算中心完工
發布時間:
2024-05-23
5月22日,中國電信粵港澳大灣區首個大規模全液冷智能算力數據中心發布暨數字韶關框架協議簽約儀式活動在韶關市湞江區舉行。據介紹,該智算中心是中國電信最大規模、大灣區首個大規模的全液冷智算中心。

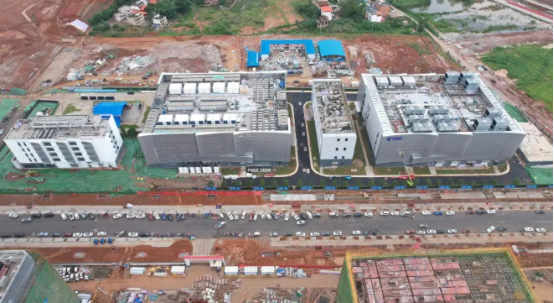

圖源:央視新聞
據報道,中國電信粵港澳大灣區一體化數據中心項目一期總投資超32億元,占地面積約98畝,總建筑面積約9.5萬平方米,項目于2023年5月6日動工,是韶關集群內首個動工的項目,當年9月12日土建項目實現封頂,12月機電建設全面啟動,按國A標準高質量建設A1棟數據中心、A2棟全液冷智算中心。
根據2023年3月,廣東省能源局發布的關于中國電信粵港澳大灣區一體化數據中心項目節能報告的審查意見,項目主要建設內容包括:安裝5132個6kW機架和1723個8kW機架(折合標準機架17830個),主要建構筑物包括數據中心樓、動力中心、算力交易撮合中心、設備房等,主要設備包括IT機柜設備、UPS不間斷電源、冷水機組、冷卻塔、風側間接蒸發冷卻空調機組、氟泵空調機組、柴油發電機、變壓器等。
項目能耗量和主要能效指標:項目建成投產后,年綜合能源消費量不高于41428噸標準煤(當量值),其中年電力消耗量不高于33515萬千瓦時;項目PUE值不高于1.2472。
圖源:南方Plus
據技術人員介紹,項目按照新一代AIDC架構,應用液冷、人工智能、數字孿生、一體化安全防護等新型技術,將提供約1.5萬P的算力服務。單棟智算中心可提供38個液冷方艙,每個液冷方艙可提供約385P算力,相較于傳統機房,可節約60%左右的制冷能耗。
目前,韶關市政府與中國電信已共同成立智能算力招商工作組,聯合開展智能算力項目招商。
